Deux jours pour une pièce, une semaine pour un T3 : voici les durées réellement constatées sur nos chantiers, et ce qui les allonge ou les raccourcit.
Durées constatées
Amelio réalise les travaux de peinture intérieure des particuliers et des copropriétés en Île-de-France. Sur nos chantiers, une pièce seule demande deux à trois jours, un T2 ou un T3 complet cinq à huit jours, un grand appartement jusqu’à deux semaines. Ces durées surprennent souvent, parce qu’elles dépendent beaucoup moins de la surface que du nombre d’opérations à enchaîner avant de pouvoir poser la couleur.

Emploi du temps
La peinture elle-même est l’étape la plus courte. Voici ce qui remplit le reste du planning.
Voici les ordres de grandeur que nous constatons sur des logements en état correct, murs et plafonds compris. Une pièce isolée, chambre ou séjour, occupe deux à trois jours. Un T2 complet se situe autour de quatre à six jours, un T3 entre cinq et huit, un T4 et au-delà entre huit et douze. Un logement vide se traite plus vite qu’un logement habité, parfois d’un tiers.

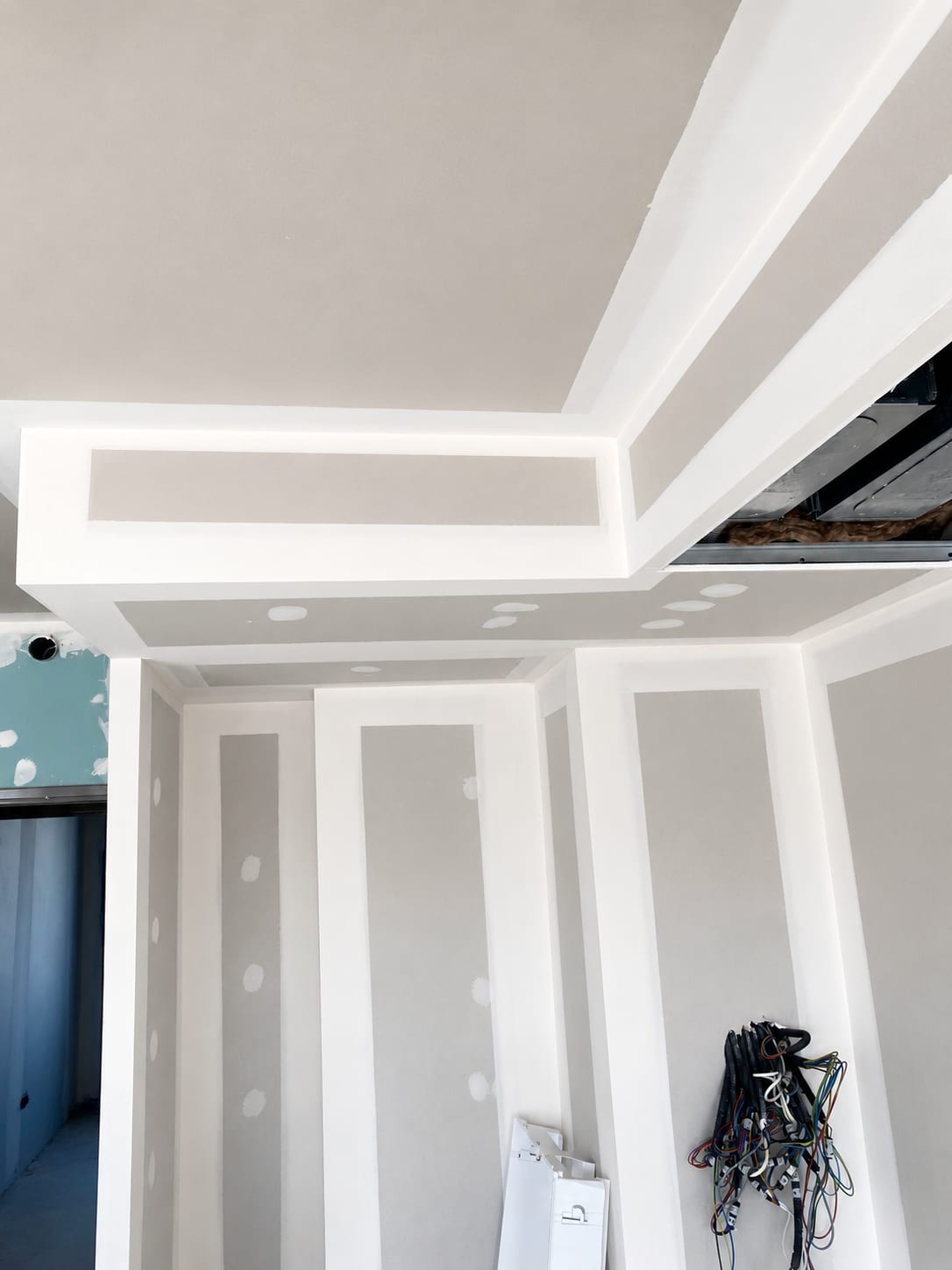

Ces fourchettes bougent beaucoup dès que le support demande du travail. Une chambre de 14 m² peut ainsi mobiliser une équipe presque une semaine lorsqu’il faut poser un doublage avant de peindre, comme sur une chambre de 14 m² qui a demandé six jours. À l’inverse, un séjour et une chambre traités en quatre jours représentent une surface bien plus grande.
Le nombre d’intervenants change aussi la donne, mais moins qu’on ne l’imagine. Doubler l’équipe ne divise pas la durée par deux, parce que certaines opérations ne se partagent pas et que les temps d’attente restent les mêmes pour tout le monde.
Pages villes
Les durées sont les mêmes partout ; la page de votre commune montre nos chantiers du secteur.
La mise en protection ouvre le chantier et se refait partiellement chaque jour : sols bâchés, meubles regroupés et couverts, interrupteurs et plinthes masqués. Sur un logement habité, cette étape se paie deux fois, à l’installation le matin et au repli le soir.
Vient ensuite la remise en état du support, qui absorbe la plus grosse part du temps. Lessivage, rebouchage des trous de fixation, traitement des fissures, passage d’enduit puis ponçage : chacune de ces opérations demande son propre temps de reprise. L’application de la peinture, celle que tout le monde imagine en pensant à un chantier, arrive en dernier et occupe la part la plus courte du planning.
Pages départements
Sélectionnez votre département pour accéder à la page dédiée.
Déroulé
Cinq étapes qui s’enchaînent dans cet ordre, pièce après pièce.
Sols bâchés, mobilier regroupé et couvert, plinthes et interrupteurs masqués. Une demi-journée sur un logement habité.
Lessivage, rebouchage, traitement des fissures, enduit et ponçage. La part la plus longue, et celle qui décide du rendu final.
Plafonds d’abord, murs ensuite, boiseries en dernier. L’ordre évite de reprendre ce qui vient d’être fait.
Le délai avant recouvrement est respecté pièce par pièce. Nous avançons ailleurs pendant que la précédente se stabilise.
Retrait des protections, nettoyage, tour du logement avec vous. Les reprises éventuelles se font le jour même.
Entre deux couches, un délai d’attente s’impose, et il ne se négocie pas. Recouvrir trop tôt donne un film qui tire, marque au passage du rouleau et finit par cloquer. La température et l’aération du logement font varier ce délai de plusieurs heures, ce qui explique qu’un même chantier n’avance pas au même rythme en janvier et en juillet.
C’est cette contrainte qui dicte l’organisation. Nous avançons d’une pièce à l’autre pendant que la précédente se stabilise, ce qui donne une impression de va-et-vient mais évite les journées perdues. Sur un logement d’une seule pièce, cette compensation n’existe pas : le chantier attend, et c’est pour cette raison qu’un studio prend rarement moins de trois jours.
Réalisations
De la chambre unique au T4 complet : ce que ces durées recouvrent, chantier par chantier.
Vivre sur place pendant le chantier est le premier facteur d’allongement. Il faut libérer une pièce à la fois, déplacer le mobilier au fil de l’avancement, remonter les protections chaque matin et rendre le logement praticable chaque soir. Le même appartement vide se traite nettement plus vite.

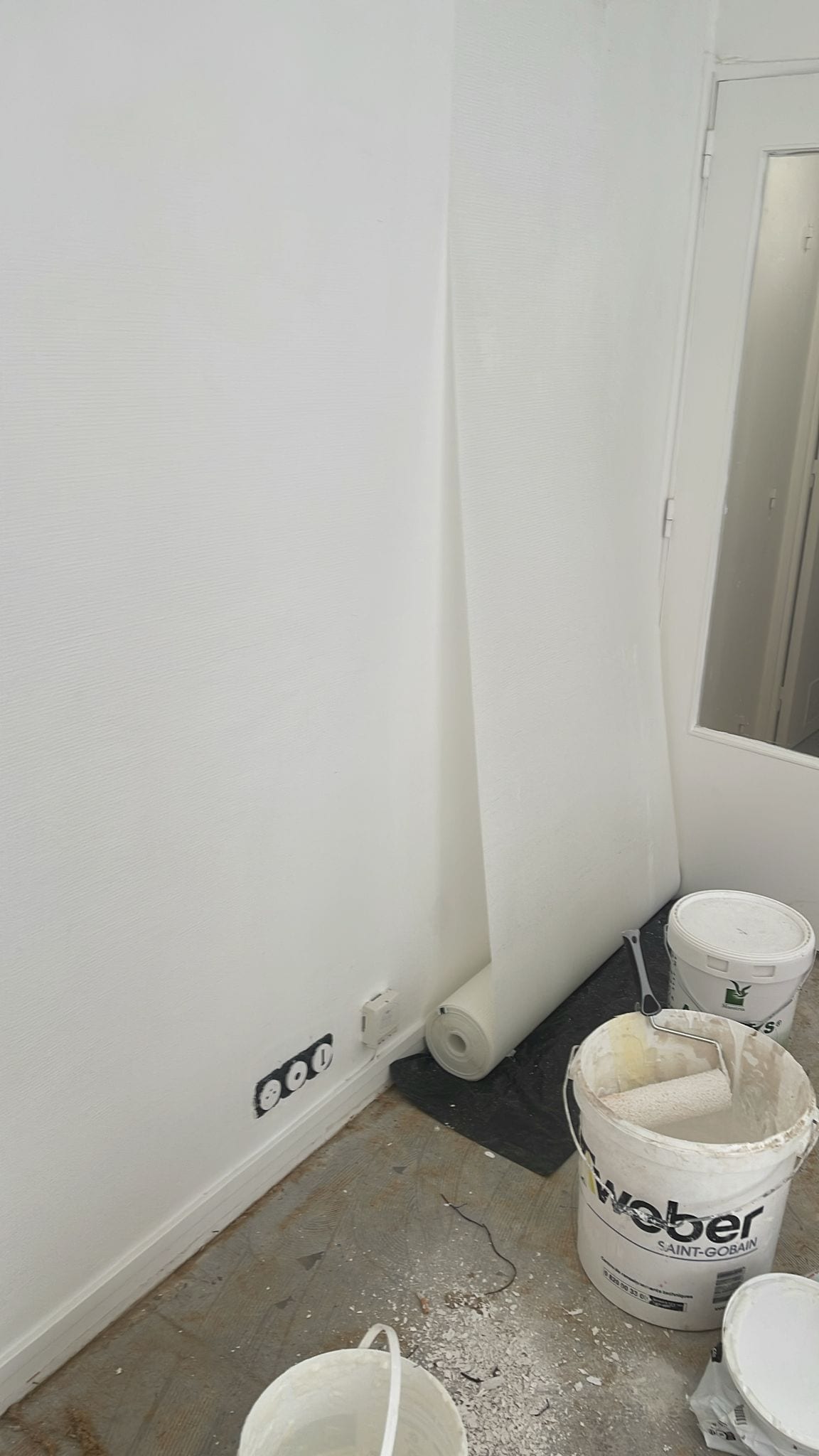

Les travaux annexes pèsent lourd eux aussi. Poser du papier peint sur un pan de mur, reprendre des boiseries nombreuses, traiter un plafond marqué par une infiltration : chacun de ces postes ajoute ses propres temps de pose et de reprise, indépendamment de la surface concernée.
Restent les contraintes matérielles, souvent sous-estimées. Un quatrième étage sans ascenseur, un stationnement impossible devant l’immeuble, des horaires imposés par le règlement de copropriété : ces détails ne changent rien au travail lui-même, mais ils grignotent une à deux heures par jour.
Services peinture
Chaque prestation a son propre rythme de chantier, détaillé sur sa page.
Pages métier
Retrouvez nos pages dédiées par corps de métier.
Ce que les clients nous demandent le plus souvent sur le planning.
Un projet ?
La visite est gratuite. Le devis annonce la durée, le nombre d’intervenants et l’ordre des pièces.
Remplissez le formulaire ci-dessous pour recevoir un devis gratuit sous 48h.
À lire aussi

Coût réel du matériel, temps nécessaire et endroits où le travail d’un amateur se voit : de quoi décider de peindre soi-même ou de confier le chantier.

Ordre des pièces, poussière de ponçage et préparation à faire la veille : comment vivre normalement dans un logement en cours de remise en peinture.

Microfissure, fissure de jonction ou fissure structurelle : comment les distinguer, pourquoi elles reviennent et ce que le calicot change réellement.

Diagnostic, lessivage, rebouchage, enduit, ponçage puis impression : la préparation qui décide de la tenue d’une peinture, expliquée étape par étape.
Comment nous planifions un chantier de peinture
Le devis annonce le nombre de jours, le nombre d’intervenants et l’ordre dans lequel les pièces seront traitées. Cet ordre n’est pas anodin : commencer par les pièces les moins utilisées permet de garder le logement vivable le plus longtemps possible, et de terminer par celles qui demandent le plus de finitions. La visite préalable sert précisément à établir ce séquencement, en même temps qu’à chiffrer ce que coûte la peinture au m².
Vous pouvez gagner des jours sans rien changer au travail lui-même : vider les pièces à traiter, démonter les tringles et les étagères, et surtout arrêter les teintes avant le début du chantier plutôt qu’en cours de route. Notre simulateur de devis vous donne une première estimation en quelques minutes, et vous pouvez demander un devis pour une durée ferme, remis gratuitement sous 48 h après la visite.
